安丘市垃圾焚烧发电项目倒送电暨首次并网圆满完成
时间:2022-01-11来源:大众网编辑:未知

2022年元月1日,新年第一天,安丘市垃圾焚烧发电项目喜传捷报,下午13:56分机组首次并网成功,实现了顺利投产的目标,目前机组各系统设备运行平稳,运行技术参数优良。

12月份的安丘,气温连续降低,同时伴有降雪,夜间温度最低达到零下14度左右,就在这一年最冷的季节,为了这个节点项目全体员工迎难而上,担当作为,项目团队合理调整施工次序、科学施工,有效确保了各环节单机调试、联动调试、煮炉、吹管等一系列前期里程碑节点的完成。为今日并网打下坚实基础。

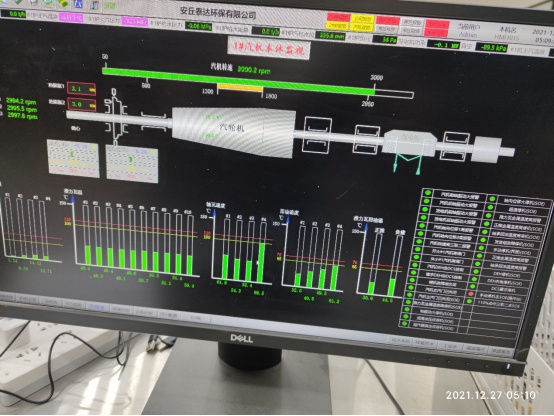

2021年12月27日早5:00时,经过不间断调试,首次汽轮机冲转3000转成功,为并网发电做好准备。

元旦,在这个举国欢庆,阖家欢乐,祥和美满的日子,项目全体员工放弃与家人团聚的机会,昼夜奋斗在生产一线,紧锣密鼓推进35KV系统电源受电工作。

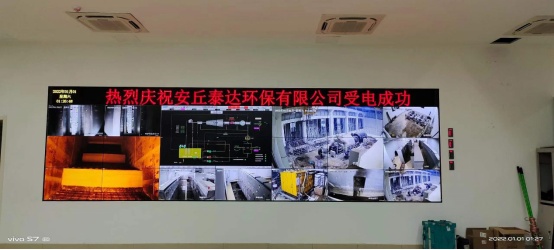

为确保35kV系统倒送电一次成功,调运指挥部组织召开部署会议,联动各参建单位对35kV系统做倒送电前最后一次全面检查,明确各岗位职责、受电方案、注意事项等,确保严格按照调度下达的送电指令进行操作。安全、技术措施交底后,再次预演送电模拟操作,对发现的潜在缺陷及时进行闭环处理,为顺利通过供电公司验收创造了良好的条件。2022年1月1日零时20分,启动35KV开关合闸,35KV主变冲击合格,合计冲击5次,无异常,主变电受电一次成功。

项目安装、工程和调试人员已经连续奋战几个昼夜,但在这个关键时刻谁也没有离开岗位,就这样实时监测,不断调试,一鼓作气,于元月1日下午13:56并网成功。(汪少莉)
